27.06.2014
Das Vermessungsbüro Deimling war erneut am Grundstück und hat die Feinabsteckung vorgenommen. Weiterhin wurde von den Stadtwerken der Baustrom angeschlossen. Anfang nächster Woche sollen die eigentlichen Bauarbeiten beginnen und der Baukran wird gestellt.
26.06.2014

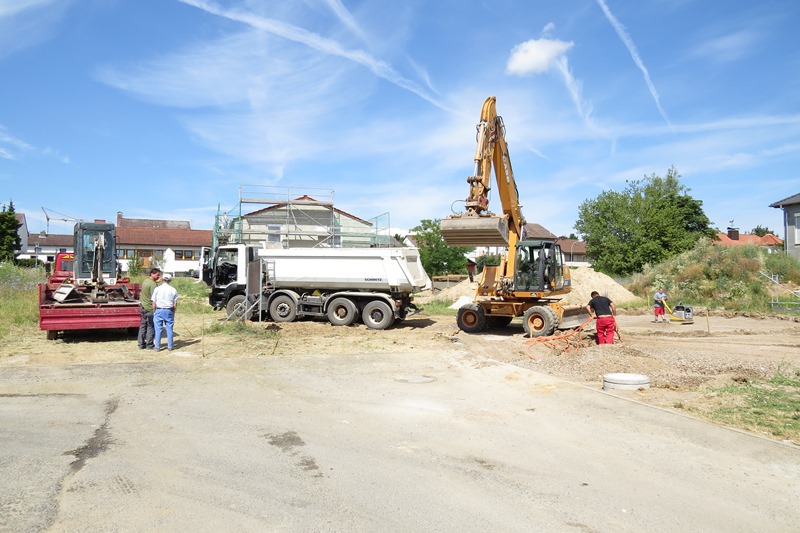

Heute wurde das Verdichten der kapillarbrechenden Schicht im Bereich von Haus, Garage und der Hofeinfahrt abgeschlossen. Darüber hinaus wurde auch der Stellplatz für den Baukran vorbereitet und der Untergrund entsprechend verdichtet.
25.06.2014

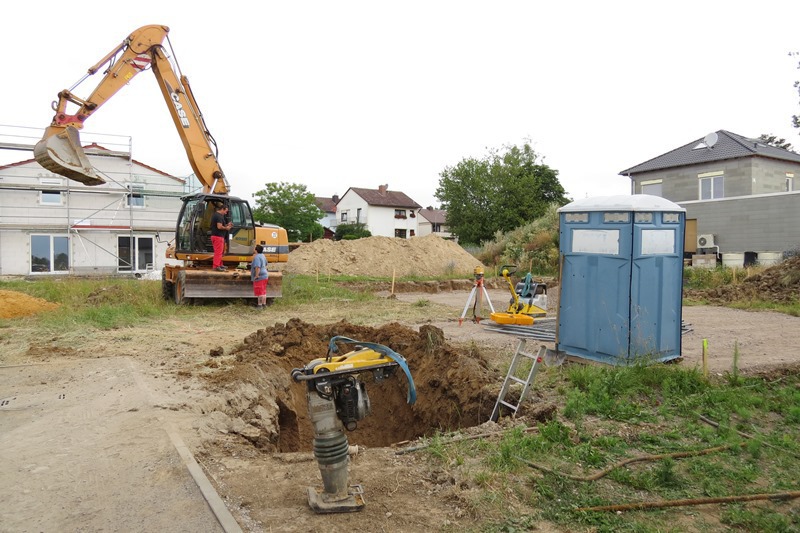

Neben der Zisterne wurde heute auch der Revisionsschacht, unter den Augen eines Mitarbeiters der Entsorgungs- und Servicebetriebe Grünstadt, eingebaut und angeschlossen.
24.06.2014
In den letzten beiden Tage stand die Baustelle leider still. Grund hierfür ist eine Lieferverzögerung der Zisterne. Laut unserem Bauleiter von WETON Massivhaus soll diese morgen geliefert und auch unmittelbar eingebaut werden. Danach geht es mit der Aufschotterung und Verdichtung der kapillarbrechenden Schicht weiter.
20.06.2014

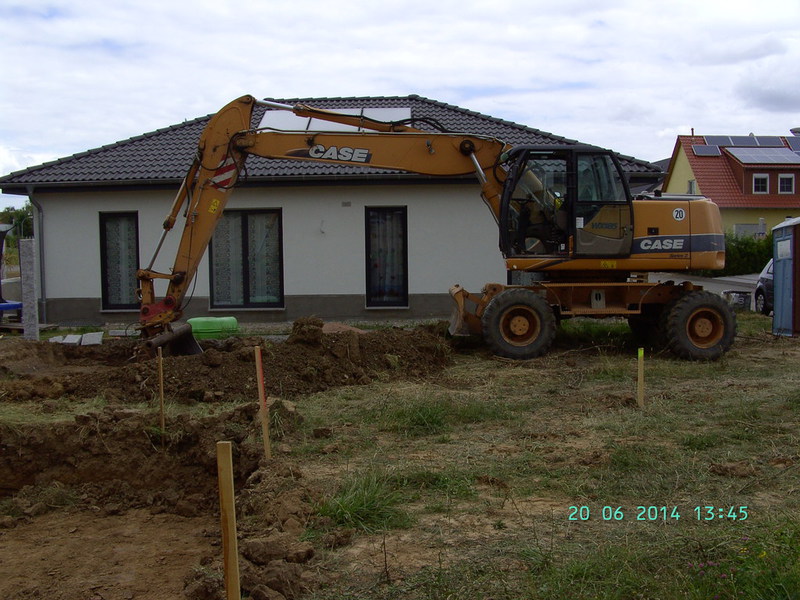

Es ist soweit, die Baggerarbeiten auf unserem Grundstück haben begonnen! Sowohl die Fläche für das Haus als auch die für die Garage wurden ausgehoben. Darüber hinaus wurde das Erdungskabel verlegt und damit begonnen, die ausgehobenen Gruben mit Recyclingschotter aufzufüllen.
17.06.2014
Das Grundstück wurde
im Laufe des Vormittags vom Vermessungsbüro Deimling aus Grünstadt nochmals eingemessen, die Außenkanten der Bodenplatten von Haus und Garage mittels Holzpflöcken markiert sowie die notwendigen
Messpunkte gesetzt. Darüber hinaus haben wir heute unseren Bauleiter von WETON Massivhaus kennengelernt und mit ihm das weitere Vorgehen sowie noch zu erledigende Dinge, wie beispielsweise die
Besorgung der Hauseinführung für den Mehrspartenanschluss und das Standrohr für die Bauwasserversorgung, besprochen.
Das Baggerunternehmen konnte heute leider aufgrund einer Terminverschiebung an einer anderen Baustelle noch nicht anfangen. Deshalb verschiebt sich unser "Spatenstich" noch um ein oder zwei
Tage.
Dafür haben wir uns nach dem Gespräch mit unserem Bauleiter gleich zu den Stadtwerken Grünstadt aufgemacht und dort die Hauseinführung für den Mehrspartenanschluss sowie das Standrohr für das
Bauwasser besorgt. Im Anschluss haben wir unsere Besorgungen gleich bei WETON Massivhaus in Frankenthal vorbeigebracht, damit es diesbezüglich keine Verzögerungen gibt.
16.06.2014
Gerade hat uns unser zukünftiger Bauleiter angerufen. Morgen soll es mit den Baggerarbeiten losgehen. Bei diesem Termin werden wir nicht nur unseren Bauleiter, sondern auch den Rohbauer kennenlernen.
10.06.2014
Nachdem wir am vergangenen Wochenende die endgültigen Baupläne und Zusatzaufträge geprüft und unterschrieben haben, haben wir diese heute bei WETON Massivhaus in Frankenthal abgegeben. Durch Bodengutachten und Statik sind jetzt doch noch einige Kosten aufgelaufen, die wir zum Glück durch die dafür eingeplanten Puffer auffangen können. Andererseits sind uns aber auch Kosten erspart geblieben. Unser Kaminbauer (Stephan Kohl) hat uns darauf aufmerksam gemacht, dass aufgrund der Eigenschaften der heutigen Kaminschächte, sofern diese im Erdgeschoss stehen, eine Entwässerung, welche an das Abwasser angeschlossen sein muss, notwendig ist. In diesem Zusammenhang ist positiv zu erwähnen, dass bei WETON die Kaminentwässerung und der Anschluss dieser an das Abwasser bereits im Kaminpreis enthalten ist. Unsere Erfahrung mit anderen Bauträgern hat gezeigt, dass dies ist in vielen Fällen nicht selbstverständlich ist. Weiterhin haben wir den Antrag für den Baustrom bei den Stadtwerken in Grünstadt vorbeigebracht, so dass auch hinter diesen Punkt unserer To-do-Liste ein Haken gemacht werden kann.
06.06.2014
Unsere Aufgabe über das verlängerte Wochenende ist, nachdem wir die Werkdetailpläne etc. bei WETON abgeholt haben, diese zu prüfen und zu unterschreiben. Danach kann WETON mit der Ausschreibung der Gewerke beginnen und unser Bauvorhaben sollte in absehbarer Zeit starten.
05.06.2014
Bei unserem heutigen Treffen in Frankenthal, mit unserem Architekten Bernd Voelcker von WETON Massivhaus, haben wir nun endlich die Werkdetailplanung abgeschlossen. Im Folgenden wird WETON nun die Deklarationsanalytik zur Entsorgung des Baugrubenaushubs auf einer Deponie in Auftrag geben und die besprochenen Änderungen in die Pläne einarbeiten. Laut der Aussage von Herrn Voelcker können wir spätestens im Juli mit den Erdarbeiten und den ersten Schritten, hin zu unserem Haus, beginnen.
03.06.2014
Nach zahlreichen Besuchen bei verschiedenen Kaminbauern und viel Recherche bzw. Überlegung haben wir uns heute entschieden und den Vertrag bei unserem zukünftigen Kaminbauer unterschrieben. Wir haben uns heute dazu mit dem für uns primär in Frage kommenden Kaminbauer (Stephan Kohl) getroffen, verhandelt und die letzten Änderungen und Wünsche besprochen. Trotz teilweise etwas günstigerer Angebote haben wir gerne dort unterschrieben, weil wir uns bei Stephan Kohl von Beginn an gut aufgehoben und beraten gefühlt haben. Erleichtert wurde unsere Entscheidung auch durch die durchweg positiven Referenzen und Empfehlungen aus dem Familien-, Bekannten- und Freundeskreis. Von einem wasserführenden Kamin sind wir ja mittlerweile abgekommen, obwohl dieser lange Zeit als Favorit galt. Es wird jetzt ein 3-seitig offener Kamin mit Lüftungsgittern zu anderen Räumen hin, um die Wärme besser zu nutzen. Die detaillierten Kaminpläne erhalten wir noch bis Donnerstag, so dass alle wichtigen Pläne und Vorhaben für die abschließende Werkdetailplanung vorliegen.
