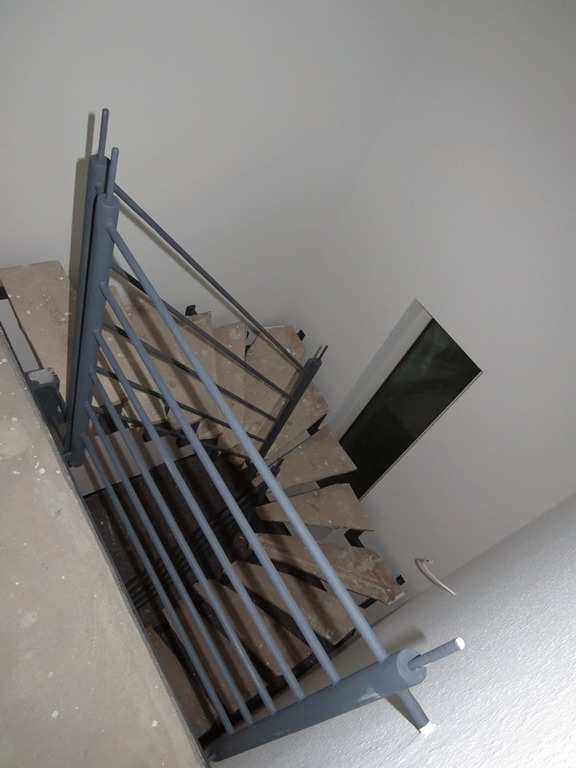

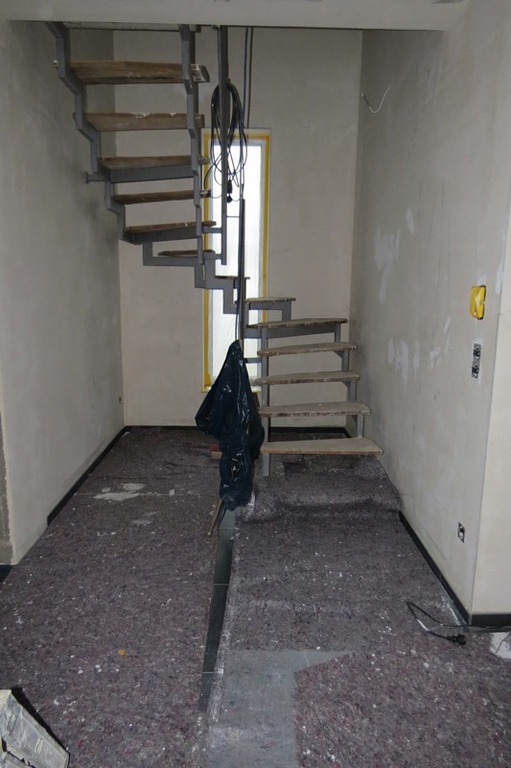

Verlegen von Trittschalldämmung und Laminat
28.02.2015
Seit dem frühen Morgen waren wir auf der Baustelle tätig. Zunächst haben wir die Dampfbremse- und Trittschalldämmung verlegt. Hier haben wir uns für ein Kombiprodukt der Firma Selit entschieden. Obwohl dadurch nur die Trittschalldämmung mit integrierter Dampfbremse ausgelegt werden musste, hat dieser Prozess doch länger gedauert als erwartet. Gleiches gilt für das Anbringen des Dicht- und Distanzbandes, welches vor aufsteigender Feuchtigkeit schützen soll und das Anbringen der Abschluss- und Übergangsprofile. Trotzdem lernt man sehr schnell hinzu und entwickelt gewisse Routinen. Somit dürften die Arbeiten in den noch kommenden Räumen doch deutlich schneller von der Hand gehen. Obwohl wir die Räume genau ausgemessen und uns Gedanken über die Verlegerichtung etc. gemacht haben, hat uns das Verlegen des Laminats vor das ein oder andere Problem gestellt. Aus diesem Grund konnten wir die Verlegearbeiten im Gästezimmer heut auch noch nicht abschließen. Aber morgen ist auch noch ein Tag, für den wir uns viel vorgenommen haben.
Die Luftfeuchtigkeit liegt weiterhin im Bereich der Vortage. Im Erdgeschoss wurden Werte zwischen 41% und 48% und im Obergeschoss zwischen 44% und 48% erreicht.

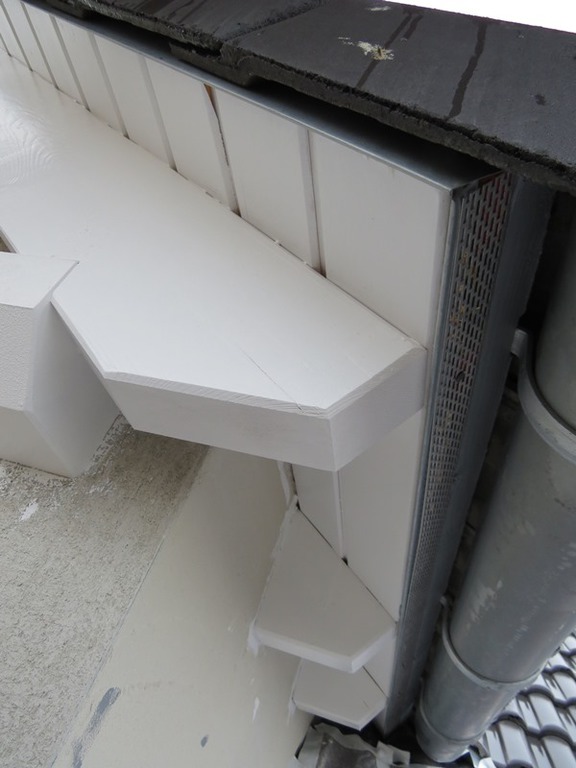

Dachüberstände und Grundierung der Außenwände
27.02.2015
Trotz des doch recht nassen Wetters war neben den Arbeitern von Firma Klöpfer (Maler) auch ein Mitarbeiter von Firma Stalla (Stuckateur) auf der Baustelle. Der Anstrich der Dachüberstände konnte heute abgeschlossen werden. Parallel dazu sind die Ost-, Nord- und Westwand des Hauses sowie die Südwand der Garage grundiert worden. Mit diesen Arbeiten wird es wohl nächste Woche weitergehen.
Am Vormittag haben wir die noch fehlenden Übergangsschienen und Abschlussprofile für das Laminat besorgt. Im Anschluss wurden die Zimmer ausgemessen und die letzten Vorbereitungsmaßnahmen für die Verlegearbeiten des Laminats getroffen. Morgen werden wir uns den ersten Raum vornehmen.
Zudem hat sich unser Bauleiter von WETON Massivhaus bei uns gemeldet und wir konnten noch offene Fragen klären. In diesem Zusammenhang haben wir noch ein paar wichtige Informationen für die Verlegearbeiten des Laminats erhalten. Von der Estrichoberkante bis zu den Rohren der Fußbodenheizung haben wir mindestens 6 cm Platz. Somit können die Übergangsleisten und Abschlussprofile problemlos mit Dübel und Schrauben fixiert werden.
Die Luftfeuchtigkeit liegt im Erdgeschoss momentan zwischen 42% und 48% und im Obergeschoss zwischen 44% und 47%.
Anstrich Dachüberstände und Laminat
26.02.2015
Heute ging es mit dem Anstrich der Dachüberstände weiter. Ursprünglich wollten wir diese ja selbst streichen. Im Nachhinein sind wir froh, dass wir uns dagegen entschieden haben und diese Arbeiten von einem Maler ausführen lassen.
Auch wir waren heute recht früh auf der Baustelle und haben die Stellen im Estrich, welche für die CM-Messung vorgesehen waren, mit Schnellzement ausgeglichen.
Am Vormittag hat uns darüber hinaus noch ein Mitarbeiter des Globus-Baumarktes angerufen und uns mitgeteilt, dass unser noch fehlendes bzw. bestelltes Laminat und die dazugehörigen Sockelleisten eingetroffen sind. Damit den Verlegearbeiten nichts mehr im Wege steht und das Laminat auch die nötige Zeit in den Räumen, in denen es verlegt werden soll, liegen kann, wurde die Ware von uns auch gleich abgeholt. Zudem haben wir heute die ersten acht Rollen Selit Pro Aqua Stop (Trittschalldämmung mit integrierter Dampfbremse) abgeholt. Morgen müssen wir uns noch um die Übergangsschienen und Abschlussprofile kümmern, dann steht den Verlegearbeiten nichts mehr im Wege.
Gegenüber dem Vortag hat sich bei den Luftfeuchtigkeitswerten nichts verändert.
Anstrich Traufbohlen etc.
25.02.2015

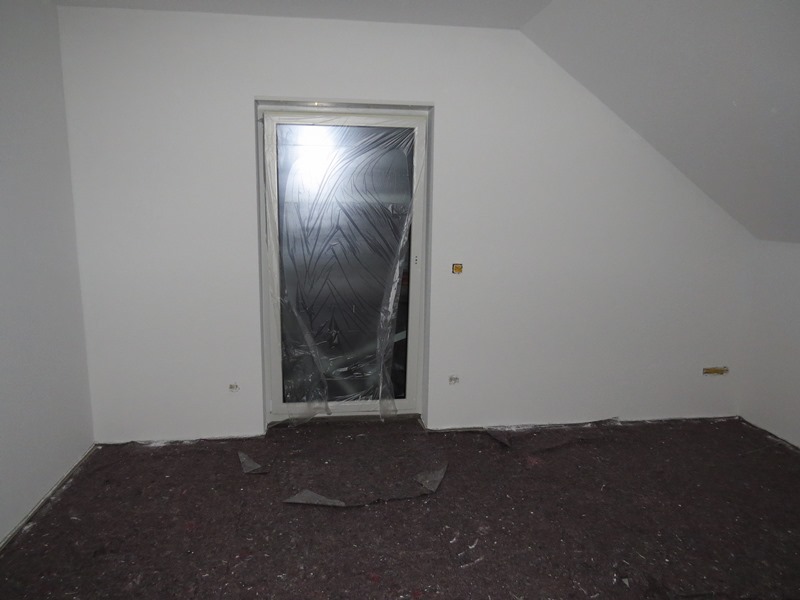

Seit heute sind die Arbeiter von Firma Klöpfer (Malerarbeiten) auf der Baustelle zugange. Die Fenster wurden abgehängt und der Sockel grundiert. Darüber hinaus sind die Traufbohlen von Haus und Garage gestrichen worden. Diese Leistung war dann wohl doch bereits in den von WETON angebotenen Malerleistungen einkalkuliert, da unser Bauleiter von WETON Massivhaus grünes Licht für die Durchführung der Arbeiten gegeben hat. Darüber hinaus wurde an der Garage mit dem Anstrich der Dachüberstände begonnen. Mit diesen Arbeiten sowie dem Anstrich der Sockel wird es morgen an Haus und Garage weitergehen.
Bei der Luftfeuchtigkeit hat sich im Prinzip nichts getan. Die Werte liegen im Erdgeschoss zwischen 41% und 48% und im Obergeschoss zwischen 43% und 45%.
Warten auf den Maler
23.02.2015
Aufgrund des nasskalten Wetters bzw. des Schneeregens wurde heute nicht mit dem Streichen der Dachüberstände begonnen. Wir hoffen somit auf besseres Wetter in den kommenden Tagen, damit diese Arbeiten beginnen können. Zudem wird uns unser Bauleiter von WETON Massivhaus bis morgen voraussichtlich sagen können, ob das Streichen der Traufbohlen im vereinbarten Preis enthalten ist, oder ob wir hierfür einen Aufpreis zahlen müssen.
Am Wochenende haben wir bewusst einmal 24 Stunden nicht gelüftet. Trotzdem sind die Werte absolut im grünen Bereich geblieben. Im Erdgeschoss lagen diese nach den 24 Stunden zwischen 44% und 51% und im Obergeschoss zwischen 44% und 48%. Seither wird wieder mehrmals am Tag gelüftet, was dazu führt, dass die Werte etwas niedriger liegen. Am späten Abend lag die Luftfeuchtigkeit im Erdgeschoss zwischen 41% und 47% und im Obergeschoss zwischen 43% und 46%.
Weiteres Vorgehen
20.02.2015
Wir haben heute mit unserem Bauleiter von WETON Massivhaus telefoniert und das weitere Vorgehen sowie noch zu erledigende Dinge angesprochen, wie beispielsweise das Abdichten der Rohrdurchlässe in der Decke des Haustechnikraums oder das Überprüfen des Rollladenkastens im Dusch-WC, bevor dieser endgültig verschlossen wird. In der kommenden Woche soll es zudem mit dem Anstrich der Dachüberstände weitergehen. Hier wird unser Bauleiter noch klären, ob der Anstrich der Traufbohlen mit in den von uns in Auftrag gegebenen Malerarbeiten enthalten ist. Aufgrund der Dachneigung bzw. der Länge des Dachüberstandes würde man die nicht gestrichenen Traufbohlen von unten bzw. der Terrasse aus immer sehen. Für uns passt das nicht ins Gesamtbild bzw. es sieht einfach nicht schön aus. Ab Ende der kommenden Woche soll dann der Unterputz für das Auftragen des Oberputzes vorbereitet und grundiert werden.
Darüber hinaus haben wir heute von Firma Baumgärtner und Schäffer die Rechnung für die Eingangstüre erhalten.
Bei der Luftfeuchtigkeit hat sich nur geringfügig etwas getan. Die Werte sind gesunken und lagen heute Abend im Erdgeschoss zwischen 42% und 47% und im Obergeschoss zwischen 43% und 44%.
Vorbereitungsarbeiten
18.02.2015
Heute haben wir im Obergeschoss mit den ersten Vorbereitungen für das Verlegen des Laminats begonnen. Der Estrich wurde in allen Zimmern von kleinen Unebenheiten bzw. Putz- und Farbresten befreit. Zudem haben wir in allen Räumen den Randdämmstreifen bis auf Estrichniveau entfernt und die Böden mittels Baustaubsauger von feinem Staub und Schmutz befreit.
Die Luftfeuchtigkeitswerte sind wieder etwas gesunken und lagen heute Abend im Erdgeschoss zwischen 43% und 50% und im Obergeschoss zwischen 43% und 46%.
Malerarbeiten im Haustechnikraum
17.02.2015
Im Laufe des Tages haben wir den Haustechnikraum zweimal gestrichen. Somit können wir nun auch dieses Kapitel abschließen. Im Gegensatz zu den bisherigen Malerarbeiten war dieser Raum aufgrund seiner Gegebenheiten echt anstrengend und umständlich zu streichen. Als nächstes steht jetzt das Verlegen des Laminats im Obergeschoss an. Diese Woche werden wir hierfür die ersten Vorbereitungen treffen. Das eigentliche Verlegen erfolgt dann wie erwähnt in der nächsten Woche.
Die Luftfeuchtigkeitswerte lagen heute im Erdgeschoss zwischen 50% und 60% und im Obergeschoss zwischen 45% und 50%.
Grundierung Treppe, Haustechnikraum + Laminat
16.02.2015

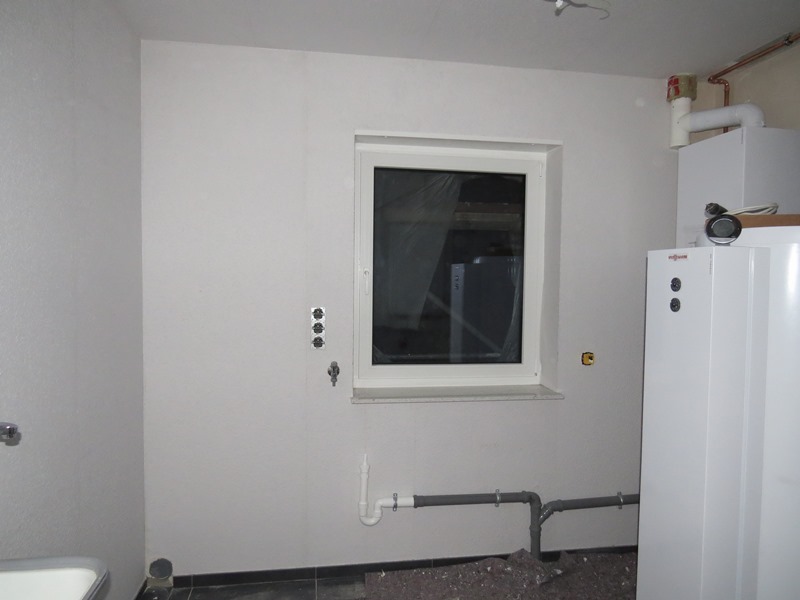

Nachdem das Abkleben der Sockelfliesen, des Fensters etc. und das in Folie packen von Gastherme, Solarspeicher usw. im Haustechnikraum länger gedauert hat als erwartet, haben wir das Streichen des Raumes auf morgen vertagt. Somit konnten wir uns heute streichtechnisch lediglich dem Treppengeländer annehmen. Dieses haben wir einmal grundiert.
Darüber hinaus haben wir die 20% Aktion im Globus-Baumarkt genutzt und uns mit Laminat, Sockelleisten und Materialien für die Fliesenarbeiten in der Garage eingedeckt. Da die von uns benötigten Mengen an Laminat und Sockelleisten nicht vorrätig waren, haben wir diese bestellt. Nach Aussage des Verkäufers sollte die noch fehlende Ware in den nächsten 14 Tagen eintreffen. Wir haben geplant, dass wir ab Ende der kommenden Woche mit den Verlegearbeiten beginnen. Es wäre schön, wenn das von uns bereits mitgenommene Laminat bis zur Nachlieferung reicht. Wir lassen uns überraschen. Da wir aber gut in der Zeit liegen, würde auch eine kleine Verzögerung zum Glück nicht ins Gewicht fallen.
Die Luftfeuchtigkeit ist durch das kontinuierliche Stoßlüften wieder deutlich gesunken. Die Werte lagen heute im Erdgeschoss zwischen 50% und 57% und im Obergeschoss zwischen 44% und 48%.
Malerarbeiten im Erd- und Obergeschoss
15.02.2015
Nach einem langen Tag haben wir es dann doch geschafft unser angestrebtes Ziel zu erreichen. Das Gästezimmer im Obergeschoss hat seinen zweiten Anstrich erhalten. Somit sind wir im Obergeschoss mit den Malerarbeiten nun auch komplett fertig. Im Erdgeschoss ging es mit unseren Malerarbeiten ebenfalls weiter. Hier haben wir sowohl dich Küche, als auch das Wohnzimmer zweimal gestrichen. In der Küche ist somit lediglich der Bereich über der geplanten Schiebetüre noch nicht tapeziert und gestrichen. Hier müssen wir erst noch auf die Schiebetüre und die dazugehörige Verkleidung warten. Darüber hinaus haben wir den Kamin abgeschliffen, an ein paar Stellen den Putz ausgebessert und anschließend ebenfalls gestrichen. Zudem haben wir angefangen den Haustechnikraum abzukleben. Im Gegensatz zu den anderen Räumen ist das aufgrund der zahlreichen Leitungen, des Solarspeichers, der Gastherme etc. sehr mühsam und nimmt einiges an Zeit in Anspruch. Morgen werden wir mit diesen Arbeiten weitermachen und danach den Raum streichen. Wäre schön, wenn wir bis zum Abend das Kapitel Innenwandanstrich komplett abschließen könnten. Die eingesetzte Farbe (Alligator Presto Weiß) hat sich zu unserer Freude bezahlt gemacht. Sie lässt sich nicht nur gut verarbeiten, sondern überzeugt auch durch ihre sehr gute Deckkraft.
Die Luftfeuchtigkeit ist durch die Malerarbeiten im Erdgeschoss natürlich wieder gestiegen. Die Werte lagen dort am späten Abend zwischen 62% und 75% und im Obergeschoss zwischen 52% und 58%.
Malerarbeiten im Obergeschoss
14.02.2015
Auch heute ging es wieder in aller Früh für uns los, wobei wir heute mal etwas früher "Feierabend" gemacht haben. Aber nach 12 Stunden Malerarbeiten ist man dann doch ziemlich am Ende. Bis auf ein Zimmer haben wir alle anderen im Obergeschoss heute zweimal gestrichen. Morgen bekommt das noch verbleibende Zimmer im Obergeschoss seinen zweiten Anstrich. Darüber hinaus werden wir uns um die Küche, das Wohnzimmer und den Kamin kümmern. Damit wir morgen gleich starten können, haben wir heute noch alle Fensterrahmen, Sockelleisten und das Kaminglas sowie die Lüftungsgitterrahmen abgeklebt bzw. in Folie gepackt.
Die Luftfeuchtigkeitswerte lagen im Erdgeschoss am frühen Abend zwischen 50% und 58% und im Obergeschoss zwischen 60% und 70%.
Malerarbeiten
13.02.2015
Heute hat unserer Maler (Malermeister Krauß) dem Bad und Dusch-WC den zweiten Anstrich verpasst. Das Ergebnis kann sich wirklich sehen lassen - uns gefällt es sehr gut und wir hätten es mit Sicherheit so nicht hinbekommen. Denn im Gegensatz zur Raufaser lässt sich Glattvlies dann doch nicht so leicht bzw. fehlerfrei streichen. Parallel zu den Arbeiten unseres Malers haben wir die noch fehlenden Tapetenbahnen im Wohnzimmer angebracht und danach mit dem Streichen begonnen. Bis zum späten Abend wurde sowohl der Flur als auch das Arbeitszimmer zweimal gestrichen. Morgen werden wir uns um die Zimmer im Obergeschoss kümmern.
Die Luftfeuchtigkeitswerte sind trotz der Malerarbeiten wieder etwas gesunken. Am späten Abend lagen diese im Erdgeschoss zwischen 60% und 75%. Im Obergeschoss lag die Luftfeuchtigkeit zwischen 55% und 65%.
Maler- und Tapezierarbeiten
12.02.2015
Im Laufe des Vormittags ist von unserem Maler (Malermeister Krauß) im Dusch-WC das Glattvlies angebracht worden. Zudem wurden sowohl das Bad, als auch das Dusch-WC bereits einmal gestrichen. Auch wir waren wieder seit dem frühen Morgen auf der Baustelle und haben fleißig gearbeitet. Wir konnten die Tapezierarbeiten fast komplett abschließen. Neben der noch verbleibenden Wand im Haustechnikraum wurden der Flur, die Küche und Großteile das Wohnzimmer fertig tapeziert. Morgen werden wir diese Arbeiten dann abschließen und mit dem Streichen der von uns tapezierten Räume beginnen. Zum Glück ist die dafür bestellte Farbe heute eingetroffen.
Auch heute waren die Luftfeuchtigkeitswerte aufgrund der durchgeführten Arbeiten wieder recht hoch. Am späten Abend lagen diese im Erdgeschoss zwischen 70% und 85%. Im Obergeschoss wurden mit Werten zwischen 58% und 68% etwas niedrigere Werte erreicht.
Tapezierarbeiten
11.02.2015
Unser Maler (Malermeister Krauß) hat sich am Vormittag um das Bad im Obergeschoss gekümmert. Hier wurde neben weiteren Spachtelarbeiten im Deckenbereich das Glattvlies angebracht. Auch wir waren bis in den späten Abend hinein zu fünft auf der Baustelle tätig. Die eine oder andere Vorbereitung vom Vortag, wie beispielsweise das Zuschneiden von Tapeten, hat das heutige Arbeiten auf jeden Fall beschleunigt. Neben dem letzten Zimmer und dem Flur im Obergeschoss haben wir zudem das Treppenhaus, das Arbeitszimmer und teilweise den Haustechnikraum tapeziert. Im Haustechnikraum werden wir jedoch die Ostwand, an der die Rohre verlaufen sowie die Gastherme angebracht ist, nicht tapezieren. Diese Wand werden wir zwangsläufig so lassen wie sie ist. Hier hätten wir bereits vor den Installationsarbeiten des Solarspeichers tätig werden müssen. Aber das bringt wohl ein Bau auch mit sich - man lernt nie aus. Morgen wird der Haustechnikraum fertig tapeziert. Zudem werden wir uns im Erdgeschoss um den Flur und die Küche kümmern.
Wie bereits vermutet, ist die Luftfeuchtigkeit im Erdgeschoss wieder gestiegen. Am späten Abend lagen diese dort zwischen 80% und 97%. Im Obergeschoss wurden Werte zwischen 70% und 82% erreicht.

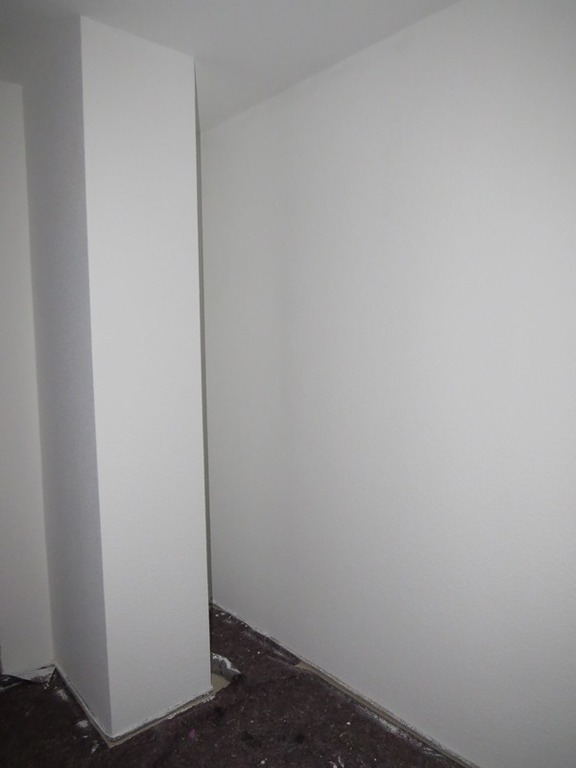

Ausbesserung Innenputz und Tapezierarbeiten
10.02.2015

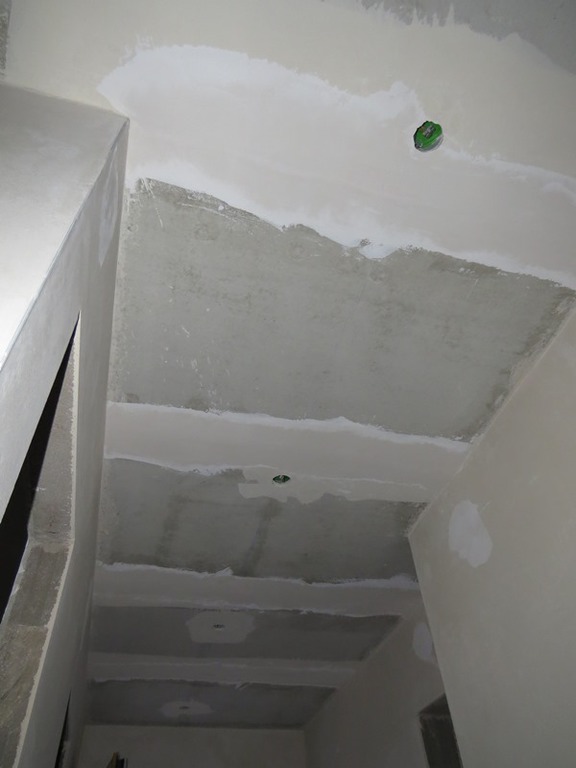

Auch heute waren die Maler (Malermeister Krauß) auf der Baustelle und haben fleißig gearbeitet. Nachdem sich an den Stößen bzw. zwischen den einzelnen Betonplatten der Erdgeschossdecke Risse an den verspachtelten Stellen gebildet haben, wurden diese heute mit Rissbrücken und Spachtelmasse ausgebessert. Zudem ist die Decke des Dusch-WC's verputzt worden. Auch wir waren wieder im Einsatz und haben mit dem Anbringen der Raufasertapeten in den Zimmern des Obergeschosses begonnen. Bis in den späten Abend hinein haben wir in drei Zimmern die Tapete angebracht und konnten diese Arbeiten auch abschließen. Morgen geht es mit dem anderen Zimmer und voraussichtlich dem Flur weiter.
Darüber hinaus haben wir die Innenfarbe bestellt. Sollte diese bis zum Wochenende eintreffen, werden wir wohl mit dem Streichen der ersten Wände im Obergeschoss beginnen. Hinsichtlich der Farbe (Alligator Presto Weiß) haben wir uns für einen Ableger von Caparol entschieden. Wir hoffen, dass sich die Investition von knapp 70,00 € pro Eimer auszahlt und wir die gewünschten Ergebnisse erzielen.
Aufgrund der Tapezierarbeiten ist die Luftfeuchtigkeit im Obergeschoss weiter angestiegen. Im Erdgeschoss sind die Werte hingegen gesunken. Dies wird sich aber in den nächsten Tagen wohl schnell wieder ändern. Die Luftfeuchtigkeitswerte lagen im Erdgeschoss am späten Abend zwischen 52% und 60% und im Obergeschoss zwischen 84% und 87%.
Beginn der Malerarbeiten und Eigenleistungen
09.02.2015
Seit dem frühen Morgen sind die Maler (Malermeister Krauß) auf der Baustelle und haben mit dem Ausbessern von kleineren Unebenheiten im Putz, dem Verschließen von Rissen und Öffnungen sowie dem Verputzen im Dusch-WC und Bad begonnen. Parallel hierzu haben wir mit dem Abkleben der Schalter etc., dem Auslegen von Malervlies und Planen auf den Böden sowie mit dem Grundieren der Wände begonnen.
Weiterhin haben wir uns mit unserem Bauleiter von WETON Massivhaus auf der Baustelle getroffen und noch zu erledigende Sachen geklärt, wie beispielsweise das endgültige Verschließen des Rollladenkastens im Dusch-WC oder die Ausbesserung der Risse im Estrich der Garage, sowie auf kleinere Schönheitsfehler aufmerksam gemacht, wie zum Beispiel der matte Fleck auf dem Fensterbrett des Wohnzimmers. Zudem haben wir über den terminlichen Ablauf der Folgegewerke gesprochen, welche teilweise erst nach der Erledigung unserer Eigenleistungen anfangen können. Schön ist hier zu sehen, dass WETON diesbezüglich überhaupt keinen Termindruck macht bzw. die Innentüren nicht einfach eingebaut werden, sondern mit der Fertigstellung dieses Gewerkes gewartet wird, bis unsere Eigenleistungen abgeschlossen sind.
Darüber hinaus waren wir heute auch nochmal bei Firma Baumgärtner und haben uns erneut verschiedene Drückergarnituren angeschaut. Hier werden wir doch bei denen von WETON Massivhaus im Standard angebotenen bleiben. Die endgültige Türschlossvariante von Eingangs- und Garagentüre werden wir klären, wenn die Innentüren geliefert werden. Bei der Garagentüre muss nämlich erst noch die Tiefe des Schließzylinders ermittelt werden, bevor Herr Baumgärtner uns ein entsprechendes Angebot unterbreiten kann. Grundsätzlich wollen wir, dass sich beide Türen mit dem gleichen Schlüssel öffnen lassen.
Aufgrund der Spachtel-, Putz- und Grundierungsarbeiten ist die Luftfeuchtigkeit doch deutlich gestiegen. Die Werte lagen im Erdgeschoss am frühen Abend zwischen 60% und 75% und im Obergeschoss im Bad bei 65% sowie in den anderen Räumen zwischen 40% und 45%.
Telefon- und Internetanschluss etc.
06.02.2015
Am Vormittag wurde von der Telekom der Telefon- und Internetanschluss freigeschaltet. Das ging jetzt doch wesentlich schneller als erwartet. Wie bereits erwähnt, hat unser Nachbar nach seinem Einzug noch über drei Monate warten müssen. Aus diesem Grund hatten wir, nachdem die Rechnung für das Setzen des APL's bei uns eingetroffen war, den Anschluss vor etwas mehr als zwei Wochen direkt beantragt. Auch wenn wir diesen in den nächsten Wochen wohl eher nicht nutzen werden, sind uns das jetzige Freischalten und die damit verbundenen Kosten wesentlich lieber als ein monatelanges Warten nach dem Einzug.
Um die Mittagszeit haben wir uns dann mit unserem Maler (Malermeister Krauß) auf der Baustelle getroffen, die Schlüssel für die Eingangstüre übergeben und den Bau gemeinsam begangen sowie die auszuführenden Arbeiten besprochen.
Zudem haben wir heute mit unserem Bauleiter von WETON Massivhaus gesprochen. Uns ist aufgefallen, dass der Estrich in der Garage zwei Risse hat. Unser Bauleiter wird sich um die Beseitigung des Problems kümmern. Der Estrich soll in diesem Bereich geklammert und verharzt werden. Weiterhin haben wir noch anstehende bzw. ausstehende Arbeiten und deren Erledigung besprochen, wie beispielsweise das Kürzen des Rohres des Mauerkastens der Dunstabzugshaube oder das Setzen von Putzschienen und deren Verspachtelung im Bereich der Schiebetüre.
Darüber hinaus haben wir auch mit Firma Baumgärtner telefoniert. Mit Herrn Baumgärtner werden wir uns am kommenden Montag treffen, um noch weitere Drückergarnituren und Türschlossvarianten anzuschauen.
Am frühen Morgen lag die Luftfeuchtigkeit im Erdgeschoss zwischen 38% und 44% und im Obergeschoss zwischen 36% und 38%. Tagsüber sinken die Werte durch das mehrfache Stoßlüften dann wieder um ein paar Prozent.

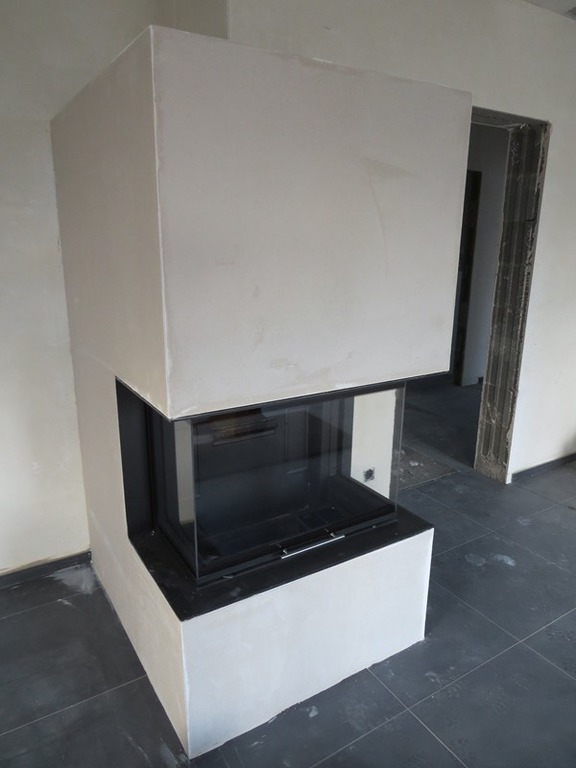

Fertigstellung Kamin
05.02.2015
Heute sind die Feuerstelle und die verschiedenen Lüftungsgitter an Kamin und im Flur eingesetzt worden. Zudem wurde die Ofensteuerung komplett angeschlossen bzw. in Betrieb genommen und die Baustelle aufgeräumt. Jetzt fehlen dem Kamin nur noch der Oberputz und etwas Farbe.
Vor dem letzten Lüften am späten Abend lag die Luftfeuchtigkeit im Erdgeschoss zwischen 38% und 44% und im Obergeschoss zwischen 34% und 36%.
Kamin und Zugangsdaten
04.02.2015
Unser Kaminbauer (Stephan Kohl) war heute wieder auf der Baustelle. Der Kamin sowie die Ränder der Lüftungsgitterrahmen wurden verputzt. Zudem ist die Ofensteuerung gesetzt und eingeputzt worden. Die verbleibenden Arbeiten werden voraussichtlich im Laufe der Woche abgeschlossen.
Zudem hat uns unser Maler (Malermeister Krauß) mitgeteilt, dass er bereits am Freitag dieser Woche mit den Arbeiten beginnen wird. Parallel dazu stehen dann auch unsere ersten Eigenleistungen an. Das Tapezieren und Streichen der Zimmer im Erd- und Obergeschoss.
Darüber hinaus sind die Zugangsdaten für unseren Telefon- und Internetanschluss eingetroffen.
Am frühen Morgen war die Luftfeuchtigkeit zum Vorabend dann doch wieder etwas gestiegen. Im Erdgeschoss lag diese zwischen 38% und 44% und im Obergeschoss bei knapp 38%. Durch das Verputzen des Kamins etc. sind die Werte im Erdgeschoss bis zum späten Abend auf bis zu 49% angestiegen. Im Obergeschoss hat sich nichts verändert.
Patchfeld und Router
03.02.2015

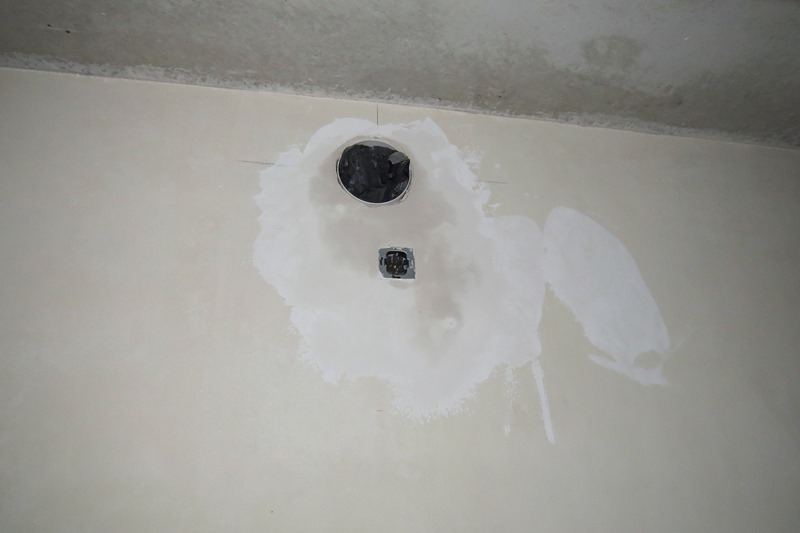

Fast hätten wir es übersehen. Unser Elektriker (Massier) hat auch das Patchfeld im Haustechnikraum angebracht und die LAN-Kabel angeschlossen. Nachdem heute auch noch der Router der Telekom per Post eingetroffen ist und wir wohl in den nächsten Tagen auch die Zugangsdaten für unseren Telefon- und Internetanschluss erhalten, dürfte der Freischaltung der Leitungen durch die Telekom am kommenden Freitag nichts mehr im Wege stehen.
Weiterhin waren wir heute kurz bei den Stadtwerken und haben eine Rechnung reklamiert. Der einmalige Bereitstellungsbeitrag für das Standrohr wurde doppelt abgebucht. Zudem haben wir unseren Stromversorgungsvertrag dort abgegeben.
Das tägliche Stoßlüften zahlt sich aus. Die Luftfeuchtigkeitswerte sind gegenüber den Vortagen weiter leicht gesunken. Im Erdgeschoss lagen diese am Abend zwischen 36% und 40%. Im Obergeschoss bewegten sie sich zwischen 35% und 36%.
Bautenschutz und Elektrik
02.02.2015
Firma Styner (Dachdeckerei) war heute auf der Baustelle und hat im Bereich unter der Eingangstüre die Dämmung angebracht. An einer Stelle fehlt aber momentan noch ein kleines Stück Dämmung. Diesbezüglich werden wir mit unserem Bauleiter von WETON Massivhaus Rücksprache halten und klären, ob das fehlende Stück durch Firma Haushalter oder im Zuge der Außenputzarbeiten durch Firma Stalla geschlossen wird.
Darüber hinaus war unser Elektriker (Massier) kurz auf der Baustelle und hat für die Pumpe der Zisterne eine Abzweigdose gesetzt und angeschlossen.
Weiterhin hat sich die Telekom gemeldet. Am Freitag dieser Woche wird das Telefon und Internet bei uns im Haus freigeschaltet. Entgegen allen Erwartungen ging das nun wesentlich schneller als gedacht.
Die Luftfeuchtigkeitswerte im Haus sind wieder gesunken. Im Erdgeschoss lagen diese am frühen Abend zwischen 37% und 42%. Im Obergeschoss bewegten sie sich zwischen 36% und 38%.
